Projectoverzicht

22343 - Optimalisatie Overstort Rode Kruisstraat
Laatst bijgewerkt: 14 mrt 2026

Dit project volgen

  • Krijg belangrijke info
  • Geef je mening over de werken
Ja, stuur me de nieuwsbrief

Startdatum: 17 maart 2025

De werken zullen 15 maanden duren

Ja, houd me op de hoogte via WhatsApp



Waarom deze werken?

Vandaag werkt het overstort naar de IJse in de Rode Kruisstraat niet naar behoren. Bij veel regen loopt het teveel aan rioolwater langs het overstort in de IJse. Het rioolwater is afvalwater, verdund met regenwater.

Bovendien, als het waterpeil in de IJse stijgt, dan stroomt het propere rivierwater door het overstort in de hoofdriool. In de hoofdriool mengt het propere rivierwater zich met het afvalwater. Alles loopt meer stroomafwaarts dan weer opnieuw in de IJse langs een overstort. Dit willen we uiteraard voorkomen.

Bronnen aansluiten op de IJse

Er zijn nog veel bronnen aangesloten op de hoofdriolering. We gaan dit propere bronwater rechtstreeks op de IJse aansluiten.

Herstellen gemeentelijke riolering

De gemeentelijke riolering is op enkele plaatsen in slechte staat. Hierdoor ontstaan zinkgaten. Ook dit gaan we oplossen.

Afvalwater woningen aansluiten op riolering

Enkele woningen lozen hun afvalwater nog in de IJse. Deze woningen worden verplicht aangesloten op de hoofdriolering. Langs de Rode Kruisstraat komt een bufferbekken voor regenwater. Bij zware regenval wordt het propere regenwater hier gebufferd alvorens in de IJse te stromen. Dit verkleint de kans op wateroverlast stroomafwaarts van de IJse.

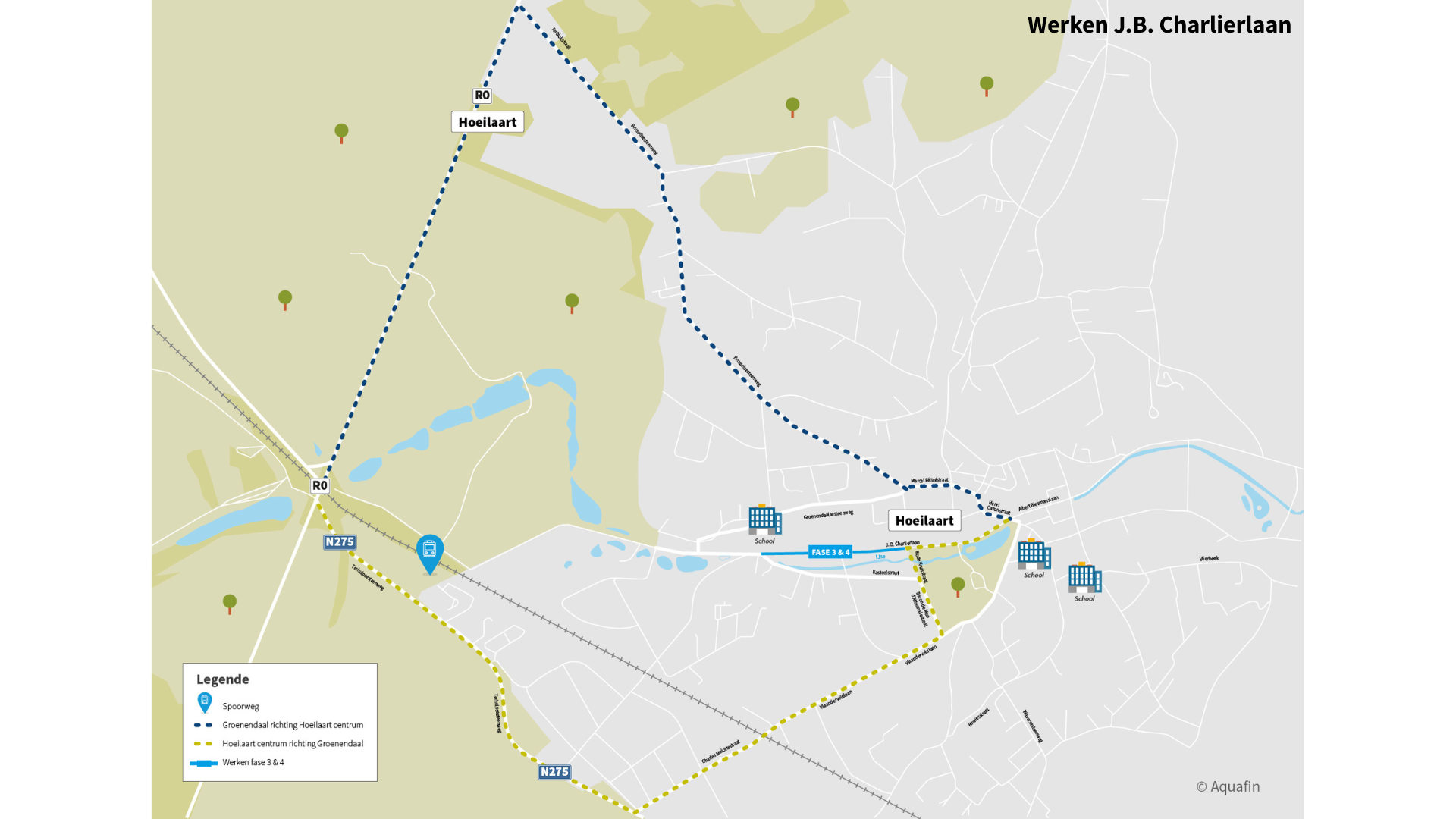

Welke werken?

In de J.B. Charlierlaan, de Kasteelstraat, de Rode Kruisstraat, de Baron de Man d’Attenrodestraat en de J.B. Michielsstraat komt een gescheiden rioleringsstelsel.

Het regenwater gaat langs het bufferbekken naar de IJse.

Het afvalwater voeren we af naar de rioolwaterzuiveringsinstallatie in Neerijse (Huldenberg).



Ontdek alles over deze werken in de infofolder

Nieuws en updates

  • 11 mrt 2026

    Planning voor de komende weken



    De werken in de Kasteelstraat vorderen gestaag. Hier lees je een overzicht van de planning voor de komende weken.



    Kasteelstraat van Rode Kruisstraat tot en met kruispunt J.B. Michielsstraat (fase 6)



    • Donderdag 12 maart voorzien we de aanleg van de onderlaag in asfalt. We vragen dat je jouw auto tijdig buiten de werkzone parkeert. Eens de asflateringswerken beginnen, kan je niet meer door met de auto. Tegen de avond kan er over het asfalt worden gereden met de wagen.
    • Vanaf maandag 13 maart legt de aannemer de riooldeksels op de juiste hoogte. De deksels steken dan iets boven het asfalt uit. We vragen om stapvoets te rijden.
    • Vanaf woensdag 16 maart plaatsen we de boordstenen van de opritten en de parkeerplaatsen.
    • Daarna leggen we de klinkers van de voetpaden. Dit duurt ongeveer 3 weken.



    Kasteelstraat van J.B. Michielsstraat tot J.B. Charlierlaan (fase 7)



    • In dit deel van de Kasteelstraat draait de bemaling. Deze is nodig om de rioolbuizen veilig en kwaliteitsvol aan te leggen in een droge sleuf.
    • Deze week nog begint de aanleg van de riolering aan de kant van de J.B. Charlierlaan.
    • Half april staat het beton voor de boordstenen op de planning, gevolgd door asfalt onderlaag



    Opgelet - Dit is een voorlopige planning. Deze kan wijzigen bij slecht weer of andere onvoorziene gebeurtenissen.



  • 27 feb 2026

    Regenwater afkoppelen op privéterrein



    Voor de afkoppelingswerken op privéterrein (het scheiden van regen- en afvalwater) hebben veel bewoners gekozen voor de collectieve afkoppelingsaannemer van Aquafin. Hiervoor moet je zelf niets ondernemen.



    • De afkoppelingsaannemer maakt tussen eind maart en juli 2026 een afspraak met iedereen die heeft ingetekend.
    • Enkele dagen later voert de aannemer de werken uit.
    • De vraag tot afspraak verloopt per telefoon of per brief.
    • Voor je zelf de afkoppelingswerken uit of laat je deze uitvoeren door een aannemer die je zelf hebt aangesteld? Dan heb je tijd tot 2 maanden na het einde van de werken in de straat.



  • 27 feb 2026

    Planning werken komende weken



    Hieronder lees je een overzicht van de geplande werken voor de komende weken.



    Kasteelstraat van Rode Kruisstraat tot en met kruispunt J.B. Michielsstraat (fase 6)



    • De week van 2 maart verwijderen we de bemaling en gaan we verder met huisaansluitingen.
    • Begin van de week van 2 maart plaatsen we de straatkolken en sluiten we deze aan.
    • Woensdag 4 maart en donderdag 5 maart bereiden we de plaatsing voor van de kantstroken.
    • Vrijdag 6 maart storten we het beton van de kantstroken. Het beton moet uitharden.
    • Tussen maandag 9 en donderdag 12 maart brengen we de fundering aan de rijbaan.
    • Vrijdag 13 maart voorzien we de aanleg van de onderlaag in asfalt.
    • Wanneer de onderlaag in asfalt ligt, plaatsen we de boordstenen van de opritten en de parkeerplaatsen en volgen de klinkerwerken.
    • Opgelet - Dit is een voorlopige planning. Deze kan wijzigen bij slecht weer of andere onvoorziene gebeurtenissen.



    Kasteelstraat van J.B. Michielsstraat tot J.B. Charlierlaan (fase 7)



    • In dit deel van de Kasteelstraat is de bemaling opgestart. Deze is nodig om de rioolbuizen veilig en kwaliteitsvol aan te leggen in een droge sleuf.



Dit project volgen

  • Krijg belangrijke info
  • Geef je mening over de werken
Ja, stuur me de nieuwsbrief

Nuttige contacten

Contactcenter

03 450 45 45 (elke werkdag van 8u tot 17u)

Contactformulier

Jamie Van Vlasselaer

Werfleider aannemer Viabuild

Locatie werfkeet:

Park Rozendael 6D, Hoeilaart
