Nieuws

20371AB - Collector Molenbeek fase 2 - Westremstraat
27 nov 2024

Rioleringswerken Westremstraat en afwerking

Waar staan de werken? Een update:

  • In de Westremstraat wordt vanaf de Westremdries tot aan de brug E40 verder riolering aangelegd.
  • De voetpaden worden afgewerkt tot aan de spoorweg.
  • Er wordt grondwerk verricht bij de fietspaden richting de E40 en de boordstenen voor de fietspaden worden geplaatst.
  • Er worden mozaïekkeien geplaatst ter hoogte van de Dorpsstraat.
19 sep 2024

Keiberg afgewerkt, vanaf volgende week riolering in deel Westremstraat



Waar staan de werken vandaag? En wat is er gepland? Een overzicht.



  • In Keiberg liggen de werken achter de rug. De straat is terug open voor verkeer.
  • In de Dorpsstraat ligt de onderlaag asfalt. In de week van 23 september leggen we de parking aan de kerk aan, leggen we de voetpaden en passen we de opritten aan.
  • In de Hoogpoort en in de Westremstraat (tussen de spoorweg en de Hoogpoort) sluiten we de woningen aan op de nieuwe riolering.
  • Vanaf maandag 23 september plaatsen we de riolering in de Westremstraat, van de spoorweg in de richting van de E40.
  • Nog in de Westremstraat werken we aan het buurthuis de voetpaden verder af.



22 aug 2024

Rioleringswerken starten vanaf Ezestraat, daarna in Hoogpoort



Keiberg en Westremstraat tussen N9 en Westremdorp

Hier ligt intussen de toplaag asfalt. Binnenkort plaatsen we de markering.

  • Respecteer de signalisatie.
  • Rijd niet over de markering zolang er kegeltjes staan.



Westremstraat en Dorpstraat - Fase 2

In fase 2 zijn we volop bezig met de afwerking in de Westremstraat tussen het verkeersplateau en het buurthuis en in de Dorpstraat tussen de kerk en Binnenkouter.

  • Momenteel gieten we de goten en boordstenen in ter plekke gestort beton.
  • Op woensdag 28 augustus leggen we de fundering van de rijweg in de Dorpstraat.
  • Op vrijdag 30 augustus leggen we de onderlaag asfalt in de Dorpstraat en de Westremstraat.



De opritten en garages zijn ontoegankelijk tot zaterdag 31 augustus. Ook nadien vragen we om je wagen op werkdagen buiten de werkzone te parkeren tussen 06:30 en 17:00.



Westremstraat - Fase 3A

Binnenkort starten de rioleringswerken tussen de Ezestraat en de snelwegbrug.

  • Deze week voeren we de voorbereidingen uit: affrezen van asfalt, leveren van materiaal, ...
  • Vanaf maandag 26 augustus start de aanleg van de riolering, vanaf de Ezelstraat tot aan de spoorwegbrug.
  • Parkeer je wagen buiten de werkzone tussen 07:00 en 16:30. Wanneer we de riolering aanleggen voor je deur is je oprit of garage enkele dagen niet toegankelijk met de wagen.
  • De werken tussen de spoorwegbrug en de E40 voeren we uit na de rioleringswerken in Hoogpoort (zie hieronder).



Hoogpoort

  • De rioleringswerken in Hoogpoort starten na de werken in de Westremstraat, tussen de Ezestraat en de spoorwegbrug.
  • De exacte datum communiceren we later, de bewoners zullen een brief krijgen.
  • Opgelet, wanneer we de riolering aanleggen ter hoogte van de kruising Westremstraat & Hoogpoort is Hoogpoort enkele dagen niet bereikbaar met de wagen.



Verkeersmaatregelen

Om verkeershinder en sluipverkeer zoveel mogelijk te beperken nemen we enkele maatregelen in samenspraak met de gemeente:

  • De Dorpsstraat blijft een doodlopende straat tussen de Westremstraat en de Brusselsesteenweg. Plaatselijk verkeer kan er in beide richtingen rijden.
  • De Ezelstraat, Hoeksken en Oudenhoek worden doodlopende straten voor plaatselijk verkeer.
  • We installeren een nieuwe omleiding voor fietsers. Meer informatie en een plannetje vind je in de bijgevoegde brief.
  • In de dorpskern voorzien we een veilige voetgangersdoorgang langs de Westremstraat.



Afvalophaling

Tijdens de werken kan de vuilniswagen de straat niet in. Breng daarom je afval naar een verzamelpunt. Verko voorziet verschillende verzamelpunten:

  • Aan Binnenkouter
  • Kruispunt Westremstraat & Ezelstraat
  • Kruispunt Westremstraat & Oudenhoek
  • Ter hoogte van de snelwegbrug



Ben je moeilijk te been, contacteer dan zeker de aannemer voor hulp via 09 369 04 66.

28 jun 2024

Vanaf 1 juli start aanleg betonplateau

In Westrem start de aannemer op 1 juli met de werken aan het nieuwe betonplateau op de gewestweg ter hoogte van de kerk. Door de aanleg en uitharding van het plateau is de dorpskern in juli niet bereikbaar.



In Keiberg moeten enkel nog het groen en de bovenasfaltlaag aangelegd worden. Dat laatste is voorzien voor eind augustus. In de Westremstraat is de riolering aangelegd to Hoogpoort. In de Dorpsstraat zal dat tegen 12 juli ook het geval zijn.



We wensen de medewerkers van aannemer De Moor Wegenwerken vanaf 13 juli alvast een een deugddoend bouwverlof toe!

teaser
18 jun 2024

Update werken

Hieronder vindt u een overzicht van de werken die reeds zijn uitgevoerd:

Fase 1a: Op de Keiberg

  • De voetpaden zijn dichtgewassen
  • De onderste laag asfalt is geplaatst voor de fietspaden
  • De ondergrond van de bermen is aangevuld. Hier moet enkel nog teeltaarde geplaatst worden.



Fase 1b: Van Oude Heerbaan tot het verkeersplateau

  • De onderste laag asfalt van de rijweg is geplaatst.



Fase 2: Dorpsstraat

  • De onderste laag asfalt van de rijweg is geplaatst.



Fase 2: Westremstraat (van de kerk tot aan de Hoogpoort)

  • De nieuwe riolering en de huisaansluitingen zijn geplaatst.



Welke werken staan er op de nabije planning:

  • Maandag 17 juni is de aannemer gestart met de rioleringswerken in de Dorpstraat (richting N9 ). Hierdoor is het niet meer mogelijk om te parkeren aan de kerk.
  • In de Dorpsstraat worden de bermen afgewerkt.
  • In de Westremstraat starten ze met de aanleg van de voetpaden en de fietspaden. Hier blijft de voorziene omleiding nog steeds van kracht.

Verder:

  • Net voor het bouwverlof (woensdag 10 juli) wordt het verkeersplateau ter hoogte van het kruipunt Dorpstraat met Westremstraat gegoten. Zo kan het beton tijdens de periode van het bouwverlof voldoende drogen. Hierdoor is er geen verkeer mogelijk.
05 jun 2024

Start Rioleringswerken Dorpstraat

De aannemer is op dit moment bezig met rioleringswerken die lopen tot aan de Hoogpoort. Hij legt de riolering verder aan en verzorgt de huisaansluitingen. Rond 20 juni start de aannemer dan met de riolering in de Dorpsstraat richting N9.

Op dit moment is de aannemer ook bezig met de aanleg van de lijnvormige elementen in de Dorpsstraat, Volgende week dinsdag wordt dan de onderlaag van het asfalt in de Dorpsstraat en het resterend deel van de Keiberg tot aan Westremstraat 6 gegoten. Aansluitend olgt dan de afwerking van de zijbermen.



16 mei 2024

Aanleg onderlaag fietspaden en verder aanleg riolering

Fase 1, Keiberg

Tijdens de week van 20 mei legt de aannemer de onderlaag van de fietspaden aan. Aansluitend zal hij, vanaf 23 mei, ook voetpaden en bermen aanleggen.



Fase 1 &2 , Keiberg tot aan de Dorpsstraat

In de stuk van de Keiberg tot de Dorpsstraat worden eind mei de laatste stukken van de kantstroken gegoten. Het tracé is inclusief het stukje doorlopende Dorpsstraat. Vanaf 6 juni wordt dan de asfalt van de onderlaag gegoten op datzelfde tracé.



In het doodlopende stuk van de Dorpstraat is de aannemer trouwens nog bezig met de aanleg van de riolering.



Vanaf 24 mei ten slotte, start de aanleg van de riolering in de Westremstraat richting Sint-Lievens-Houtem.

29 mrt 2024

Bouwverlof vanaf 1 april, daarna laatste rioleringsaanleg fase 1



De aannemer gaat een week in verlof

Vanaf 1 tot 5 april is de aannemer in collectief verlof. Er is dan weinig tot geen activiteit op de werf. We zorgen ervoor dat de woningen zo goed mogelijk bereikbaar zijn.



We leggen de laatste riolering aan in fase 1

Vanaf maandag 8 april gaan we verder met de rioleringswerken tussen de N9 en het dorp, vanaf de nieuwe koker van de Bavegemse Beek tot de kerk van Westrem. We plaatsen ook het tweede bufferbekken, inclusief de twee grote betonnen uitstroomconstructies. Die bestaan uit prefab-elementen die met een kraan worden geplaatst.



We werken dit deel van Keiberg grotendeels af

Na het paasverlof gaat de aannemer verder met de afwerking van het kruispunt 'Het Strop'.  Tegelijk werken we aan de aanleg van de voetpaden en fietspaden. Binnenkort starten we ook met de heraanleg van de rijweg, daarover later meer.



De tweede fase gaat in

Vanaf 18 april starten we met de rioleringswerken tussen het dorp en de Ezelsstraat. We bereiden eerst alles voor op de rioleringsaanleg.

teaser
08 mrt 2024

Werken aan beekkoker, heraanleg fiets- en voetpaden



Nu de onderlaag asfalt geplaatst is in Keiberg zetten we de volgende stappen in de heraanleg van de straat:

  • We starten met de aanleg van de fiets- en voetpaden vanaf de N9.
  • Volgende week passen de nutsmaatschappijen hun netten aan ter hoogte van de oude beekkoker.
  • Nadat de nutsleidingen verplaatst zijn zullen wij de nieuwe koker plaatsen.



In de Ezelstraat hebben we een bocht verbreed met bijkomende betonverharding, om de veiligheid op de omleidingsroute te verbeteren voor alle gebruikers.

teaser
20 feb 2024

Tijdelijk meer hinder voor aanleg bovenbouw



De volgende dagen plaatsen we de fundering, gieten we de kantstroken en brengen we de onderlaag asfalt aan in het deel N9 - Dorp. Hierdoor zal je tijdelijk niet met de auto op de oprit kunnen.



Planning



Deze planning is onder voorbehoud van onvoorziene omstandigheden en slecht weer.



  • Woensdag 21 februari zetten we een leidraad voor alle opritten. Jouw oprit is niet meer bereikbaar tot de onderlaag asfalt geplaatst is. Zet je auto voor 6.30 uur buiten de werkzone. Voor handelaars werken we een regeling op maat uit.
  • Donderdag 22 februari plaatsen we de straatkolken en profileren we de koffer van de rijweg.
  • Dinsdag 27, woensdag 28 en donderdag 29 februari leggen we de verschillende funderingslagen.
  • Vrijdag 1 maart gieten we ter plaatse het beton van de boordstenen.
  • Dinsdag 5 en woensdag 6 maart brengen we de onderlaag asfalt aan.
  • Vanaf zaterdag 9 maart is jouw oprit weer toegankelijk. Parkeer op werkdagen (van 6.30 tot 7.00uur) altijd buiten de werkzone.



Huisvuilophaling



Voor de huisvuilophaling blijft dezelfde regeling gelden. Je kan jouw afval kwijt ter hoogte van de Broekstraat, de Oude Heerbaan en de Dorpstraat.



Vragen of opmerkingen?



Blijf daar niet mee zitten. Neem contact met de projectleider of de werfleider van de aannemer, of bel 09 369 04 66.



teaser
23 jan 2024

Nog enkele weken aanleg riolering



  • Op dit ogenblik leggen we volop de rioolbuizen in het deel N9 - Dorp (fase 1).
  • Tegen eind februari sluiten we de huizen aan op de nieuwe riolering en vernieuwen we de oude koker.
  • Nog tegen eind februari gieten we de boordstenen in beton.
  • We informeren u dan meer in detail over de concrete planning.



Afwerking fase 1 in maart



  • Het deel N9 - Dorp willen we in de loop van maart afwerken. Dit kan alleen bij gunstige weersomstandigheden.
  • De bushalte aan de overkant van de N9 moet nog worden aangepast, net als de bocht in de Ezelstraat.



22 dec 2023

Rioleringswerken in Keiberg op schema

De rioleringswerken vlotten goed. De aannemer werkt momenteel aan het laatste deel richting het kruispunt Keiberg ( N462) en Brusselsesteenweg (N9). In Keiberg werd er reeds steenslag geplaatst.



Tijdens de periode van vrijdag 21 december 2023 tot en met woensdag 10 januari 2024 is de aannemer met verlof. Er is dan geen doorgaand verkeer mogelijk door de werfzone.



In de week van 15 en 22 januari plaatst de aannemer de laatste rioleringen en werkt aan de laatste huisaansluitingen op het reeds aangelegde deel.



Traject lijnbus 46 gewijzigd

Door de werken op de Zuidlaan en Westrem moeten de bussen van De Lijn omrijden. Vooral lijnbus 46 liep hierdoor grote vertragingen op.

De Lijn besliste daarom lijn 46 een aangepaste route te laten volgen (zie kaartje). Deze route geldt sinds 11 december.

Meer informatie op de website van De Lijn.

https://www.delijn.be/nl/

teaser
06 dec 2023

Aanleg riolering in Keiberg gestart



In Keiberg heeft de aannemer het asfalt van de rijbaan verwijderd. Hij is er gestart met de aanleg van de riolering. Momenteel leggen we de vuilwaterriool en de infiltrerende regenwaterriool in de Keiberg, richting "Strop" (het kruispunt met de Brusselsesteenweg).



Elke dag schuiven de rioleringswerken ongeveer 20 meter op. De aannemer legt nu gemiddeld 40 meter rioolbuis per dag.



Bredere koker Waalbeek



De koker waar de Waalbeek doorloopt, gaan we volledig vernieuwen omdat deze er slecht aan toe is. Er komt een bredere koker zodat langs beide kanten van de rijweg plaats is voor een fietspad en een voetpad. Een grotere koker draagt ook bij tot de waterhuishouding van de Waalbeek.



teaser
04 dec 2023

Maximaal 30 km/u in Ezelstraat, Hoeksken en Dorpstraat



De voorbije dagen hebben meerdere bewoners uit de omleidingsstraten gemeld dat er in hun straten te snel wordt gereden.



Na overleg met de werfleiding en met de verkeerspolitie, voeren we een tijdelijke snelheidsbeperking in van 30 km/u. Deze beperking geldt binnen en buiten de bebouwde kom in de

  • Ezelstraat
  • Hoeksken
  • Dorpstraat



Verder passen we de signalisatie rond de tonnagebeperking aan.



Merk je onveilige verkeerssituaties? Meld deze meteen via wegen@wetteren.be.



15 nov 2023

Werken starten op 20 november



Vanaf 20 november voeren de gemeente Wetteren, Aquafin en Agentschap Wegen en Verkeer (AWV) uitgebreide riolerings- en wegenwerken uit in Westrem (Wetteren). De werken bestaan uit de aanleg van een gescheiden rioleringsstelsel, de heropbouw van de wegenis en de aanleg van veilige fietspaden langs de N462. De werken duren vermoedelijk 26 maanden.



Aanleg gescheiden rioleringsstelsel



Tot vandaag loopt het afvalwater van zo'n 200 bewoners van Westrem ongezuiverd in de beken. Daarom leggen de gemeente Wetteren en Aquafin een gescheiden rioleringsstelsel aan in de Keiberg, de Westremstraat, de Dorpsstraat, de Hoogpoort en de Evenkouter.



Het afvalwater uit deze straten wordt aangesloten op het bestaande pompstation in de Keiberg. Van hier gaat het via de Massemensteenweg naar de rioolwaterzuiveringsinstallatie in Wetteren. Aan de Westremdries komt hier ook het afvalwater van Evenakker en Werft bij.



Na de aanleg van het gescheiden stelsel belandt alleen het propere regenwater in de beken. Hierdoor verbetert de waterkwaliteit, wat een gunstige invloed heeft op de natuur en de leefomgeving.



Veilige fietspaden



AWV zorgt voor de volledige heraanleg van de Keiberg en de Westremstraat. Verder voorziet het in de aanleg van veilige fietspaden over zowat heel het traject.



Om de duur van de hinder te beperken, worden de werken in verschillende fasen uitgevoerd. Daarnaast worden maatregelen genomen om de hinder voor de bewoners waar mogelijk te beperken. Bv. zodra de rioolbuizen in de grond liggen, wordt de sleuf gedicht en wordt er steenslag gelegd zodat de woningen bereikbaar zijn met de auto.



Omleidingen voorzien

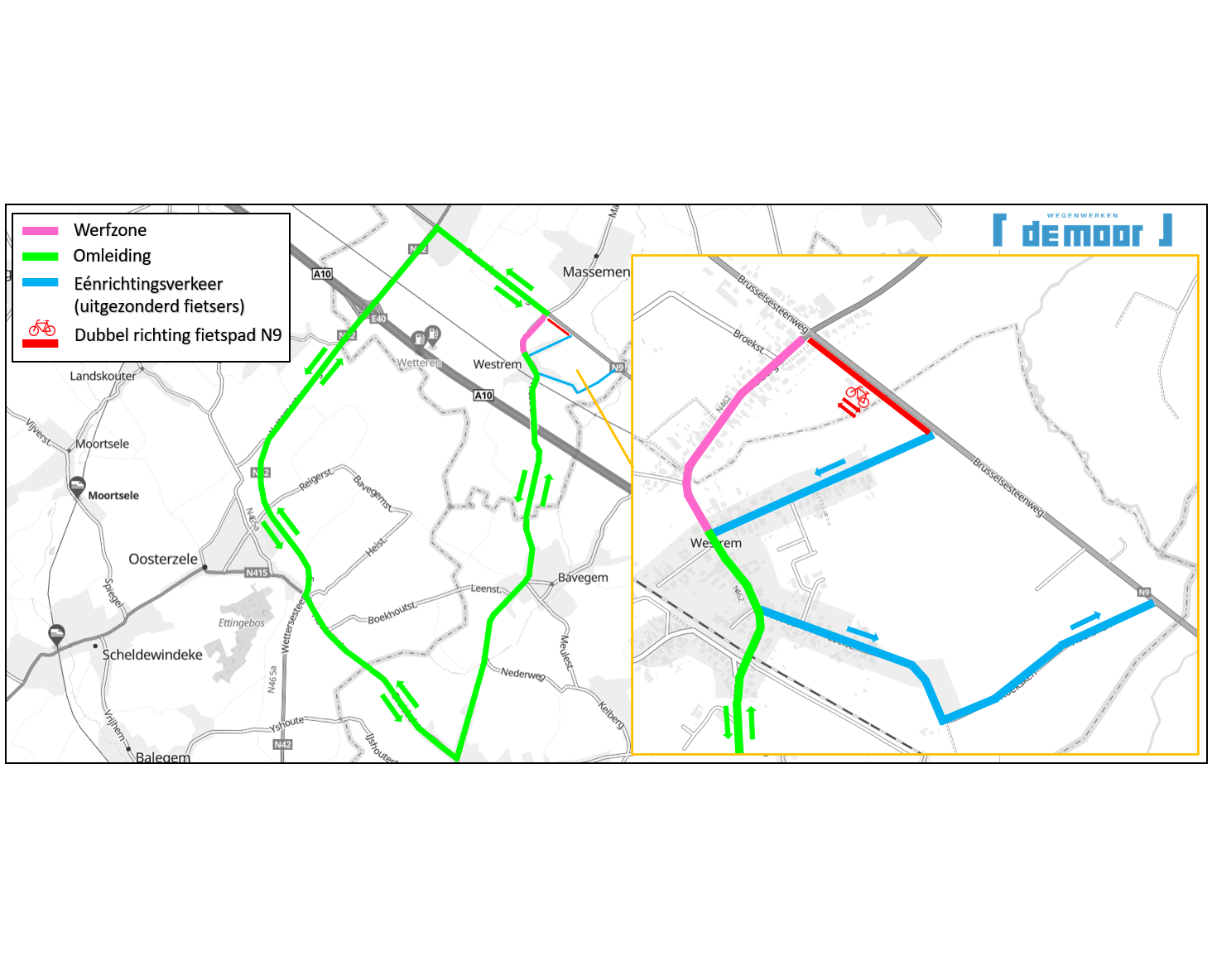

  • In fase 1 voorzien we een aangepaste omleiding voor doorgaand verkeer (groen op de kaart).
  • Bruisbeke (Sint-Lievens-Houtem) en de Houtemstraat (Oosterzele) worden zone 30.
  • In de blauwe omleidingszone in Westrem (omleiding voor lokaal verkeer) wordt geen zwaar verkeer toegelaten.
  • Fietsers kunnen op de N9 over het dubbelrichtingsfietspad rijden.

Open de volledige kaart met de omleidingen



Haltes De Lijn aangepast

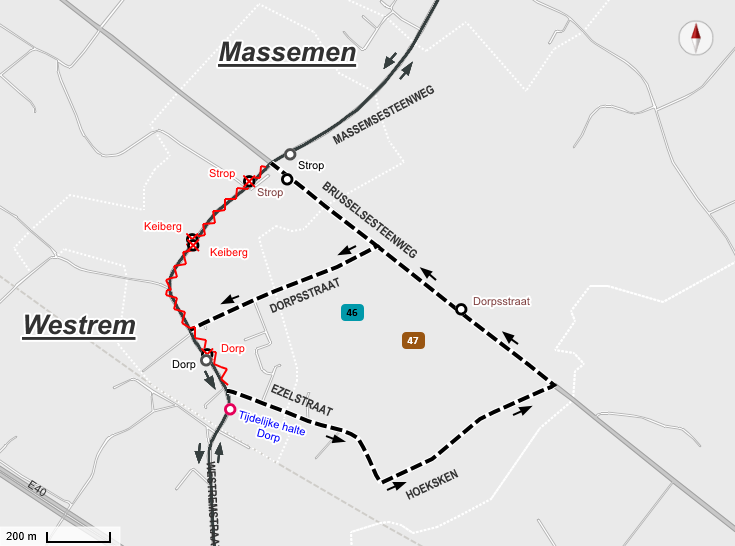

De bussen van De Lijn (lijnen 46 en 47) volgen een aangepast traject.

Open de kaart van De Lijn





teaser
06 nov 2023

Heel het project samengevat



Wil je graag heel het project nog eens rustig overlopen? Dan vind je hieronder de presentatie.
