Projectoverzicht

WIN3017 - Ruiseledestwg, Schuiferskapellestr, Kortstr, e.v. (W216021B)
Laatst bijgewerkt: 11 feb 2025

Dit project volgen

  • Krijg belangrijke info
  • Geef je mening over de werken
Ja, stuur me de nieuwsbrief

Startdatum: 28 augustus 2023

De werken zullen 27 maanden duren

Dit project is de derde fase van het fietspaden- en rioleringsproject in de omgeving van Sint-Jan (fase twee was het centrum).

In deze fase wordt een fietspad aangelegd vanaf het kruispunt Beer tot aan de gemeentegrens met Ruiselede. Na het voltooien van de laatste fase van dit project zal er over de volledige lengte van de verbindingsweg Wingene-Ruiselede een fietspad liggen.

De rioleringen en het wegdek worden mee aangepakt. Later voorzien we voor het rioleringsproject nog een vierde fase in de straten ten noorden van het centrum in Sint-Jan.

Detail van de werken

Het project is een samenwerking van de gemeente Wingene, de Provincie West-Vlaanderen en Aquafin. De Provincie staat in voor de aanleg van het fietspad en alle voorbereidende werkzaamheden. In de uit te breiden zone 50 wordt aan weerszijden een aanliggend en verhoogd enkelrichtingsfietspad aangelegd. Via een fietsoversteek gaat dit over naar een dubbelrichtingsfietspad aan de noordzijde, dat aansluit op het reeds aanwezige dubbelrichtingsfietspad op het grondgebied van Ruiselede.

Aquafin en de gemeente zorgen voor de aanleg van een gescheiden rioleringsstelsel. Hierbij wordt het vuilwater, dat in sommige gevallen nog ongezuiverd in de beken terechtkomt, verzameld en getransporteerd naar de rioolwaterzuiveringsinstallatie. Het regenwater wordt zoveel mogelijk ter plekke gehouden – door infiltratie en buffering – of vertraagd afgevoerd. De gemeente zal de bestaande betonweg verbreden en volledig vernieuwen. De opmaak van de plannen en de aanstelling van de aannemer gebeurt uiteraard in nauwe samenwerking.

Omdat het fietspad deel uitmaakt van het bovenlokaal functioneel fietsroutenetwerk, het netwerk van fietsroutes voor de dagelijkse verplaatsingen, wordt de aanleg ervan gesubsidieerd vanuit het fietsfonds. Meer info over het netwerk van fietssnelwegen vind je op www.west-vlaanderen.be/fietssnelwegen

Blijf op de hoogte

Website

Via de website van de gemeente www.wingene.be/ruiseledesteenweg kan je de algemene projectinfo terugvinden. Bijkomende informatie over bijvoorbeeld omleidingen komt via nieuwsberichten op deze website.

Digitale nieuwsbrief

Via de website van de gemeente www.wingene.be/ruiseledesteenweg kan je je ook inschrijven op de digitale nieuwsbrief voor deze werken. Met deze periodieke nieuwsbrief houden we je op de hoogte van de stand van zaken en bijkomende informatie.

Nieuws en updates

  • 13 feb 2025

    Aanleg boordstenen in deel Ruiseledesteenweg en in Kortstraat



    Volgende week stort de aannemer in een deel van de Ruiseledesteenweg en in de Kortstraat het beton voor de straatgoten. Een overzicht.

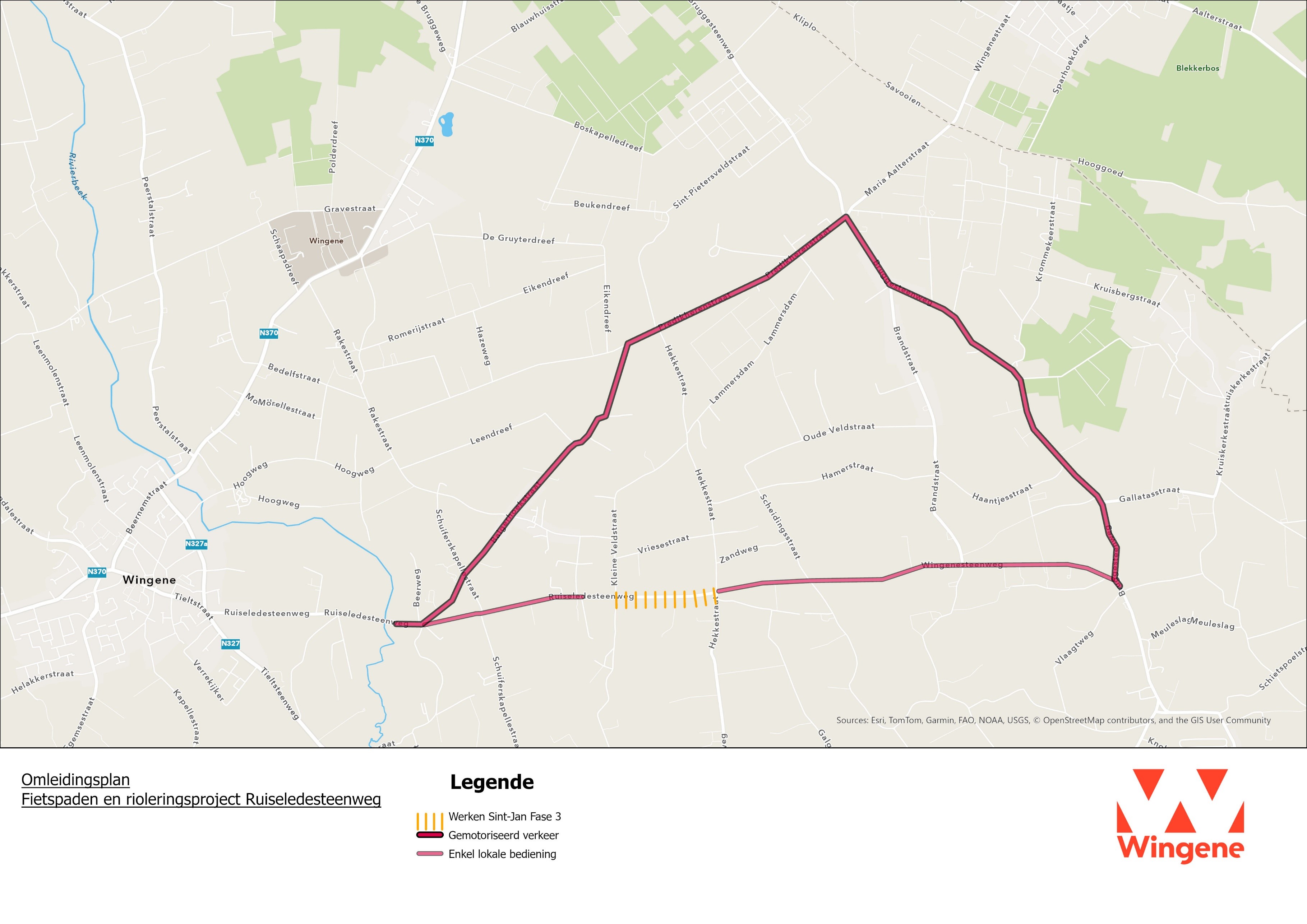

    Ruiseledesteenweg 155 tot Kortstraat



    • Dinsdag 18 februari starten de voorbereidingen (groen op de kaart).
    • De aannemer verwijdert de opritten zoals ze er nu liggen om de rest van de fietspad-borduren te gieten.
    • Het is de bedoeling dat de tijdelijke opritten tegen het weekend terug beschikbaar zijn.



    Kortstraat en kruispunt Kortstraat-Ruiseledesteenweg



    • Woensdag 19 februari beginnen de voorbereidingen (oranje op de kaart).
    • Daarna giet de aannemer het beton van de borduren van de rijbaan.
    • De opritten zijn vanaf dan niet meer toegankelijk. Dit zal ruim een week het geval zijn.



    Ruiseledesteenweg 163 tot Kleine Veldstraat



    • Vrijdag 21 februari giet de aannemer het beton van de fietspadborduren (blauw op de kaart).
    • Vanaf die dag zijn de opritten niet meer toegankelijk.
    • Maandag 24 februari wordt het beton gegoten van de rijwegborduren.
    • Ook in deze zone zijn de opritten ruim een week niet bereikbaar.



    Algemene info



    • Het beton moet ongeveer 3 dagen uitharden. Stap, fiets of rijd niet over het verse beton en voorkom beschadigingen.
    • Parkeer jouw auto de avond voor de werken in jouw stuk straat beginnen al buiten de werkzone. Eens de aannemer het beton aan het gieten is, geraak je met de auto niet meer weg.
    • Deze werken zijn weergevoelig. Bij slecht weer wijzigt de planning.





    teaser
  • 23 jan 2025

    Werken op verschillende plaatsen Ruiseledesteenweg



    Ruiseledesteenweg – eerste fasen



    • In het 1ste deel van de Ruiseledesteenweg plaatsen we de komende dagen de laatste kopmuren op de grachten.



    Ruiseledesteenweg van Kortstraat tot net voor kruispunt Kleine Veldstraat



    • Hier bereiden we de aanleg van het fietspad voor.
    • Tussen 30 januari en 4 februari bereiden we de aanleg voor van de boordstenen en de straatkolken.
    • De boordstenen worden ter plaatse in beton gegoten. Detailinformatie hieromtrent volgt.
    • Eveneens starten we begin volgende week (week van 27 januari) met de opbraak van het linkse betonvak in de richting van Ruiselede.



    Doodlopende stuk Ruiseledesteenweg



    • Omdat een van de machines defect is, kunnen we het pompstation pas in maart plaatsen.
    • De aanleg van de onderlaag asfalt wordt hierdoor vervroegd in de planning opgenomen en verschuift naar eind februari.



  • 23 jan 2025

    Overzicht geplande werken in Kortstraat



    • Vanaf donderdag 23 januari voert de aannemer de huisaansluitingen uit in de Kortstraat. Dit duurt tot en met het begin van volgende week.
    • In de 2de helft van volgende week moet de aannemer enkele doorsteken maken, dwars over de rijweg. Dit zorgt tijdelijk voor meer hinder. Daarna leggen we de wegenis terug aan.
    • Bij gunstige weersomstandigheden brengen we eind februari, begin maart de onderlaag asfalt aan.



Dit project volgen

  • Krijg belangrijke info
  • Geef je mening over de werken
Ja, stuur me de nieuwsbrief

Nuttige contacten

Contactcenter

03 450 45 45 (elke werkdag van 8u tot 17u)

Contactformulier

Davy Poelaert

Werfleider aannemer Wegenbouw Yvan Vuylsteke

Locatie werfkeet:

Ruiseledesteenweg 141 - 143
